Vélodrome couvert Loudéac Bretagne Centre

Le chantier en photos

L’actualité

Le projet

Le vélodrome sera construit à proximité du siège du Comité régional.

L’anneau sera d’une longueur de 200m.

Le vélodrome a été sélectionné par le Comité National Olympique Français pour être l’un des lieux de préparation des équipes nationales en vue des Jeux Olympiques 2024 à Paris.

Le cabinet d’architecte, l’Atelier Carré d’Arche, a présenté mardi 22 juin 2021 les maquettes du projet de vélodrome couvert de Loudéac.

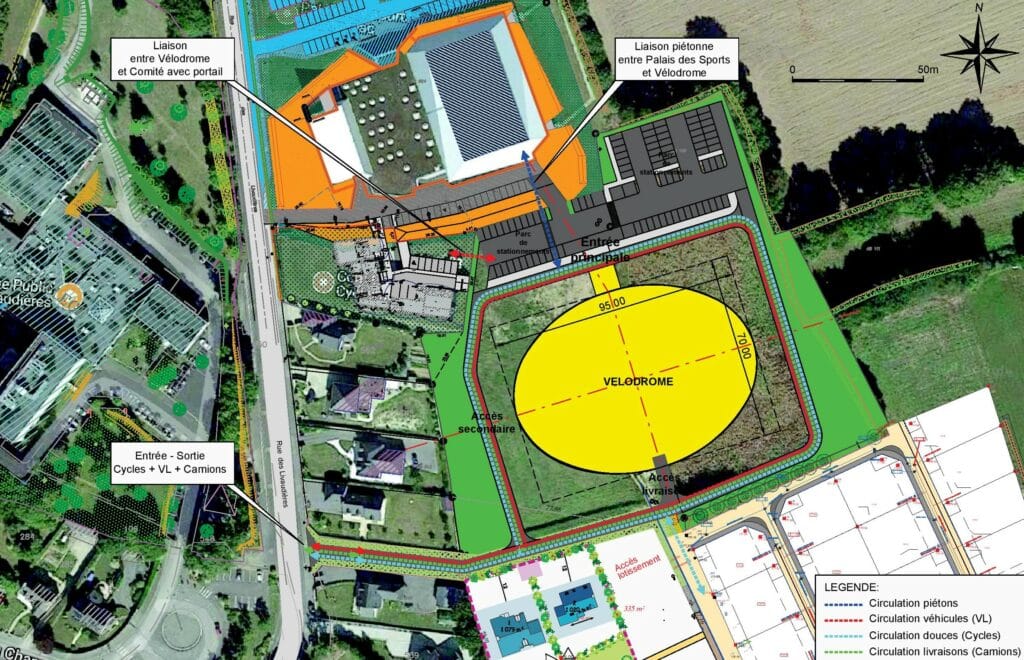

Situé à proximité de l’actuel siège du Comité régional, ce vélodrome accueillera une piste de 200m et une capacité de 500 places.

Le budget estimé à 12 079 333 € (10 700 000 € pour les travaux et 1 379 333 € pour la maîtrise d’oeuvre) est porté à 13,2 M€ en raison de la flambée du prix des matières premières.

Le 14 décembre 2021, les élus de Loudéac Communauté voté à quasi l’unanimité (une voix contre) le budget du vélodrome et donnait ainsi son feu vert au début de la construction.

Les travaux ont débuté en février 2022.

Le vélodrome devrait être finalisé en juin 2023.

Le calendrier

22 octobre 2019 : Validation du projet par Loudéac Communauté Bretagne Centre

19 novembre 2020 : Etude des réponses par un jury

Avril 2021 : Sélection par le jury de l’architecte. Lancement des appels d’offre pour les entreprises

Mai 2021 : Validation par les élus de Loudéac Communauté Bretagne Centre du cabinet d’architecture Carré d’Arche

Novembre 2021 : Ouverture des enveloppes des appels d’offre

14 décembre 2021 : Validation définitive du projet par les élus de Loudéac Communauté

31 janvier 2022 : début des travaux

Durée prévue des travaux : 18 mois – Livraison prévue en juin 2023
